工程進度 — 0103-0107生利案場工程進度
發布日期: 12, 01, 2022

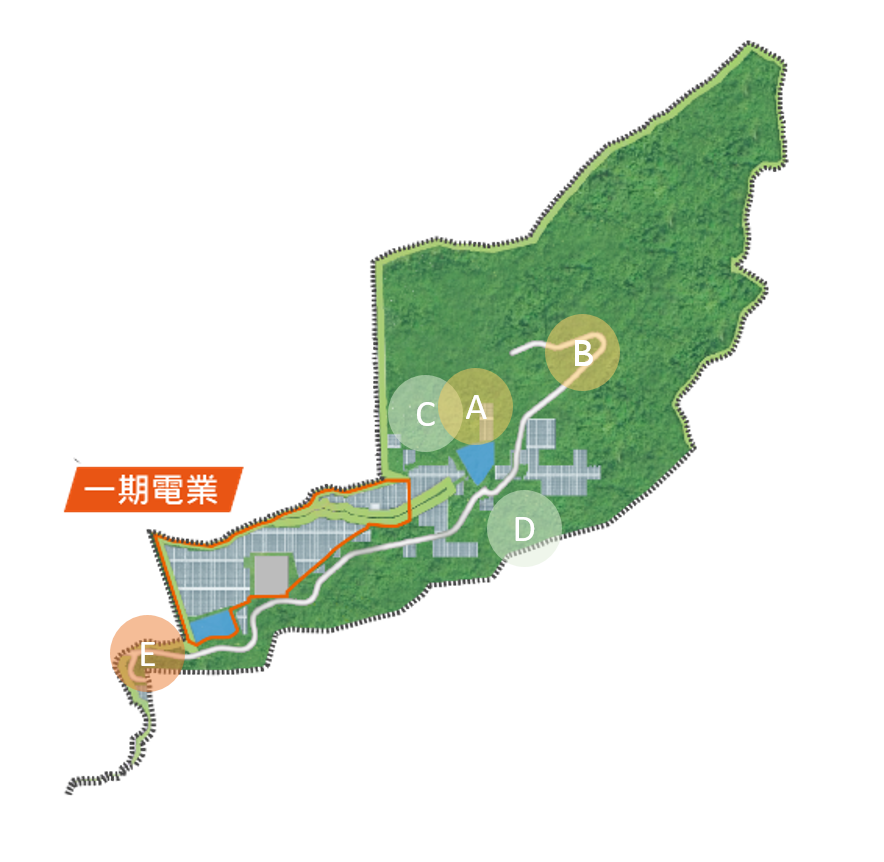

水保工項
A:植生工程
電業二期之光電板下植生區,C區已完成灑播植生。
B:植生工程
水保道路RD6-7沿線已完成植生,並設置灑水器進行澆灌作業。
電業工項
C:模組工程
目前進行模組安裝工項,全區PC樁完成度100%,支架安裝完成度100%,模組安裝完成度99%。
D:安裝支架及模組工程
本區打樁作業暫時到一段落,目前同時進行支架及模組安裝工項。全區PC樁完成度92%,支架安裝完成度38%,模組安裝完成度36%。
外線工項
E:A、B碉堡施工防護計畫已於6/25取得施工同意函,並於7/5進場施作。A、B碉堡微型樁已施作完成。新設箱涵段鋼軌擋土排樁已打設,目前進行左側箱涵第一階段側牆及第二階段底版灌漿。第二階頂版模板組立、鋼筋綁紮及灌漿。右側箱涵底版鋼筋綁紮及灌漿。
